(一)一体化预制泵站安装流程
场地准备:对安装场地进行平整、夯实,根据设计要求浇筑混凝土基础,确保基础的平整度和承载能力符合要求。

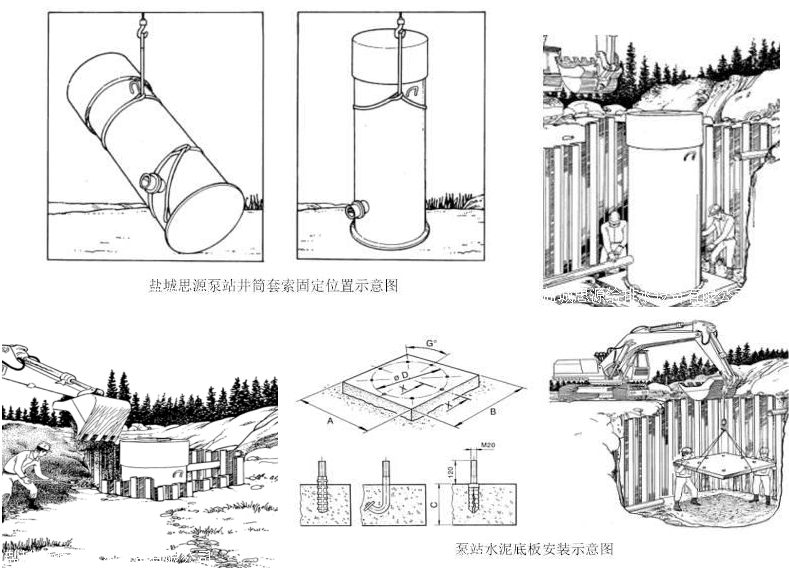

一体化预制泵站吊装:用吊装设备将一体化泵站筒体吊装到位,注意吊装过程中的平稳性,避免碰撞损坏筒体。
管道连接:按照设计图纸进行进出水管道的连接,采用法兰连接方式,确保连接紧密,无渗漏。同时,安装阀门、止回阀等管道附件。

电气安装:进行电气线路的铺设和连接,包括水泵、控制系统等设备的电气连接,确保线路连接正确。
回填固定:在一体化预制泵站周围进行回填,回填材料选用级配砂石,分层夯实,确保回填土密实,增强泵站的稳定性。
(二)调试内容
单机调试:分别对水泵、格栅、控制系统等设备进行单机调试,检查设备的运行状态、转向、转速、密封性能等是否正常,确保各设备单独运行符合设计要求。
联动调试:进行系统联动调试,模拟不同的运行工况,检查控制系统对水泵、格栅的控制是否准确可靠,各设备之间的配合是否协调,液位控制是否准确。
性能测试:在泵站满负荷运行状态下,测试其流量、扬程、功率等性能参数,与设计参数进行对比,确保泵站性能满足设计要求。
远程监控调试:测试远程监控系统的通信质量和功能实现情况,确保远程能准确获取泵站运行数据、实现远程控制和故障提示。
